復合土工膜是在薄膜的一側或兩邊通過烘箱遠紅外加熱,把土工布和土工膜經導輥壓到一同構成復合膜。跟著生產工藝的進步,還有一種流延法做復合土工膜的工藝。其方式有一布一膜、二布一膜、兩膜一布等。土工布作為膜的維護層,使維護防滲層不受損壞。為削減紫外線照耀,添加抗老化功能,選用埋入法鋪設。施工中,首先要用料徑較小的砂土或粘土找平基面,然后再鋪設。不要繃得太緊,兩頭埋入土體部分呈波紋狀,在所鋪的土工膜上用細砂或粘土鋪一層10cm左右過渡層。砌上20-30cm塊石(或砼預制塊)作防沖維護層。施工時,應盡力防止石塊直接砸在膜上,是邊鋪膜邊進行維護層的施工。與周邊結構物銜接應選用膨脹螺栓和鋼板壓條錨固,銜接部位要涂刷乳化瀝青(厚2mm)粘接,以防該處發生滲漏。
復合土工膜分為一布一膜和兩布一膜可普遍應用于水利堤壩、筑路、機場、排水、房屋等范疇幅寬可達6米,膜材厚度從0.2mm——0.8mm 防護層土工布從100g/m2—800g/m2,與窄幅的同類產品相比,減少了拼接,加快了施工進度,同時也減少了因接縫處置不當而形成的隱患;運用復合土工膜與傳統的布、膜別離運用相比,增加了產品的穩定性,更儉省了工程時間,降低了工程費用,綜合效益明顯;采用埋入鋪設,耐久性長,抗老化性能好;耐水壓,耐腐蝕,強度高,耐磨損,耐低溫,平面排水功用好,防滲作用;具有共同的保溫,保濕,防霜,防凍作用。
1.堤坡的清算、平整場地,肅清一切尖角雜物,欠坡回填夯實、富坡削坡 挖平后經監理驗收合格,為鋪設提供工作面;
2.場內拼接為了施工便當,保證拼接質量,應盡量采用 寬幅,減少現場拼接量,施工前應依據幅寬、現場長度需求,在單位 內剪裁,并拼接成合符請求尺寸的塊體,卷在鋼管上,人工搬運到工作面鋪設;

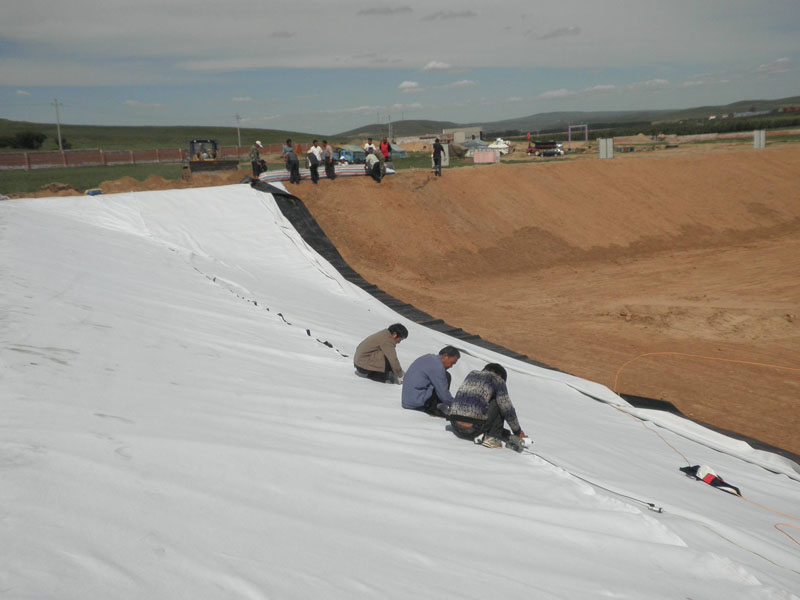

3.沿渠道軸線方 向程度滾鋪。坡面鋪設在坡面驗收合格后,從順坡面軸線方向滾鋪,與渠底的銜接采用丁字形銜接;
4. 鋪設應在枯燥和暖天氣停止,為了便于拼接,避免應力集中,設采用波浪形松馳方式,充裕度約為 1.5%,攤開后及時拉平,拉開,請求復合土工膜與坡面吻合平整,無突起褶皺,施工人員應穿平底布鞋或軟膠鞋,嚴禁穿 釘鞋,以免踩壞土工膜,施工時如發現損壞,應及時修補。
一布一膜(布:100-1000g/m2膜厚:0.1-1.5mm)
兩布一膜(布:80-600g/m2膜厚:0.2-1.5mm)
一布兩膜(布:100-1000g/m2膜厚:0.1-0.8mm)
多布多膜(布:100-1000g/m2膜厚:0.1-0.8mm)
標準編號:GB/T 17642-2008
標準名稱:土工合成材料 非織造布復合土工膜
標準狀態:現行
渠道成型,鋪膜基槽驗收合格后沿基面鋪一布一膜,采用全鋪式鋪設,鋪設時膜朝下,布在上,自渠道下游向上游,由渠道一岸向另一岸鋪設。
一布一模鋪設 渠道防滲采用一布一膜300g/m2,膜厚0.3mm,塑膜搭接采用焊接方式,搭接寬度為30cm,布采用縫接方式,縫合長度30cm。鋪設時采用人工鋪設。
(1)、運輸及保管:運輸盡可能一次到場,防雨、防曬、專設倉庫做到防火、防潮、防毀壞。
若采用折疊裝箱運輸土工膜資料,不得運用帶釘子的木箱,以防運輸途中受損;若采用卷材運輸,應留意避免在裝卸過程中形成卷材外表的損傷,承包人在采購?fù)凉つべY料卷材時,應按卷材下料長度留有恰當余量。
土工合成資料以大片或卷材的貨包,必需貼有標簽,標明該膜的制造廠稱號、制造號(或組裝號)、裝置號、類型、厚度、尺寸及重量。并應附有特地的裝卸和運用闡明書。
3)土工合成資料運輸過程中和運抵工地后應妥為保管,防止日曬、防黏結成塊,并應將其貯存在不受損壞和便當取用的中間,盡量減少裝卸次數。
(2)、施工工藝 鋪設剪裁→對正搭齊→壓膜定型→清算→焊接實驗→焊接→檢測→修補→復檢→驗收
(3)、施工請求
1)、土工膜施工滿足SL18-2004《渠道防滲工程技術標準》中的相關請求;
2)、按先下游后上游的次第鋪設,上游幅壓下游幅,搭接縫方向垂直于水流方向,這樣可使膜料在水流壓力下,銜接縫密合,進步防滲效果。
3)、鋪設時先將膜料的一端與先鋪好的膜料或原建筑物在現場焊接結實,在進步防滲效果的同時,可使膜料一端固定,易于拉展鋪開;
4)、膜料鋪設時留有小褶皺,可順應維護層填筑時形成的部分變形,膜下空氣完整掃除,可防止在填筑時膜下空虛產生部分壓力頂破膜料;
5)、膜料幅間的銜接縫采用焊接,搭接面不得有污垢、砂土、積水等影響焊接質量的雜質存在;
6)、有損害處,必需修補或改換,及時按監理人的指示停止修理,在修理土工合成資料前,應將維護層毀壞部位下不契合請求的料物消弭潔凈,補充填入合格料物,并予整平。對受損的土工合成資料,應外鋪一層合格的土工合成資料在破損部位之上,其各邊長度應至少大于破損部位1m以上,并將兩者停止拼接處置。
7)、膜料鋪設終了,加快施工速度,防止膜層暴露時間過長。
